〜工事完成!!!〜 2022/7/1 昨日の6月30日、検査を受けて無事工事完成となりました!! before after
before after
before after
before after
ぜひぜひ通ってみてください! 構造物一つ一つ、今まで街で見かけても気にしていなかった物も いざ作ってみると、目には見えない努力や苦労があるんだなと とても勉強になりました。この道を通るたびに感動します。 交通解放をしてすぐにたくさんの人が利用している姿をみて めちゃめちゃ感動しました。( ノД`) ほんとうに長い間お待たせ致しました。 ご協力ありがとうございます!!!!! (R)
〜交通開放に向けて最後の仕上げ〜 2022/6/25 先月まで設置してあったお絵描き看板にお礼の言葉がありましたので、 遅ればせながら紹介します。
こちらこそありがとうございました。 楽しんでいただけて良かったです。
さて、現場では仕上げが着々と進んでいます。 まずはアスファルト舗装です。

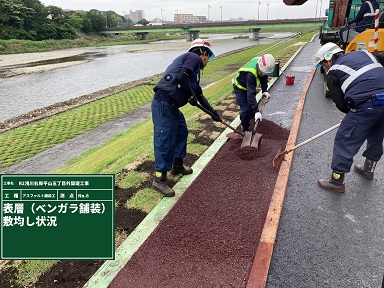

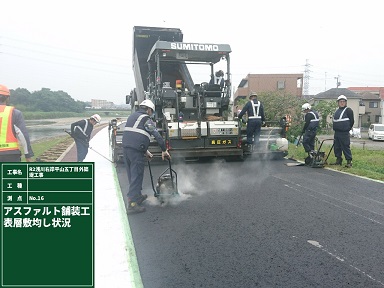

写真に写っているのはアスファルトフィニッシャーです。 高温(140℃以上!!)のアスファルトを薄く均一に敷き均す重機です。 ゆっくりと着実に進んでいきます。 今回の工事では、歩道となる箇所は赤茶色の舗装です。
アスファルト自体に塗料が混ぜてあります。時間が経過しても色褪せません。 現場内の中間にある民地への進入路も舗装し、通路が完成しました。
舗装が終わったので、続いてはガードレールです。 最初に支柱を建てます。

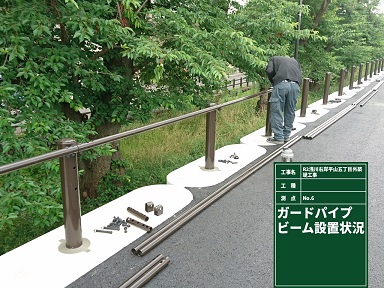

建てた支柱にパイプを取り付けて

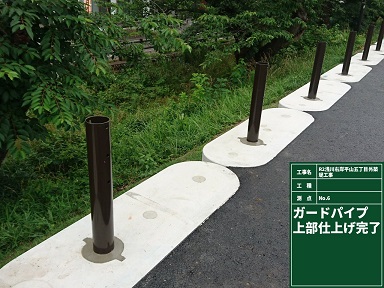

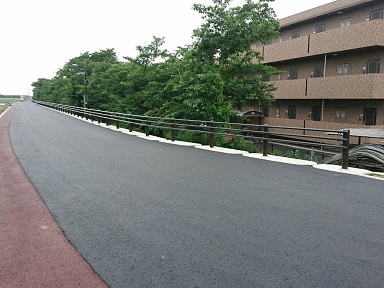

ガードレールの完成です。自然景観に配慮し、ダークブラウン色のガードレールとなっています。

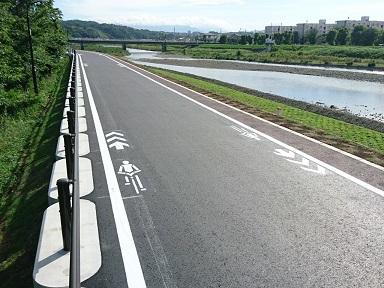

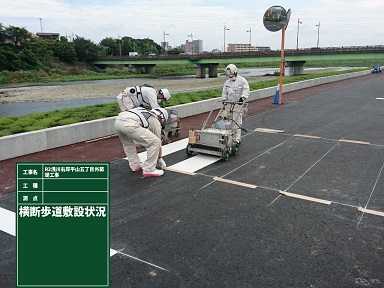

カーブ区間もきれいに設置できました。 まだまだあります。舗装に区画線を設置します。 横断歩道や
自転車ナビマーク
今はこんな感じになってます。
7月1日には一般開放します。 もう少々お待ちください。 (S)
〜舗装開始!〜 2022/6/9 浅川の生き物シリーズ第5弾!
木の枝かな?
蛇でした!!巳年に生まれたので蛇は好きです(≧▽≦) 工事の進捗状況ですが、本日よりアスファルト舗装が始まりました! 本格的な舗装は明日からとなりますが、プライムコートの散布が完了しました!
プライムコートってなに?って感じですよね^^; プライムコートは道路舗装の際に使用されるコーティング作業の1種です! 主に路盤への浸水防止などの保護や次の層である アスファルトとの馴染みをよくするものといわれています! 今日知ったのですが上の写真の車の名前はディストリビューターというんですが、 ほとんどの人が「デスビ」と略して呼んでいるみたいです|д゚)
(R)
〜平山橋から下流、左岸側の解放〜 2022/6/4 昨日の豪雨、雹は皆様大丈夫でしたか。|д゚) 雨上がりに綺麗な虹がかかっていました!
気付いた人もいましたか?気分が明るくなりますね(≧▽≦)
本日、工事用道路や休憩所等で使用していた平山橋から下流の左岸側を解放いたしました。
写真は解放前日のものですが、片付けが終わり皆様が入れるようになりました。 大変お待たせいたしました。m(__)m 平山橋上流の右岸側では引き続き工事を行っていますので、 解放までご迷惑をお掛けしますが、 ご理解とご協力をお願い致します。 (R)
〜階段完成〜 2022/6/1 浅川の生き物シリーズ第4弾!
さあ、なにがいるでしょうか!
うーん。アップでもわかりずらかったです。(・_・;) 鴨が子供たちを連れて浅瀬で遊んでました!! 可愛らしい(≧▽≦) 先週ではありますが、手摺を設置して二箇所の階段が完成いたしました!
手摺が付くだけでだいぶ雰囲気が変わりますね! かっこいいです!! 是非工事が終わりましたら昇り降りしてみてください! 手摺の上を滑るのはだめです( ノД`) かなり暑い日が増えてきましたので皆さんも熱中症等に気を付けましょう! (R)
〜ダスト舗装〜 2022/5/25 浅川の生き物シリーズ第3弾!
分かりますか?

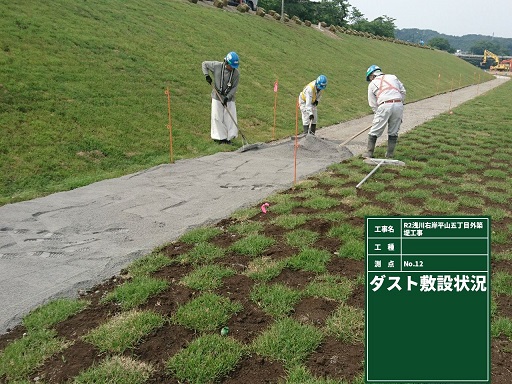

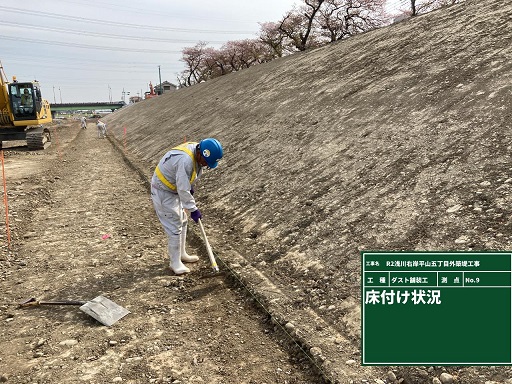

亀ですね。冬眠が終わって日向ぼっこでしょうか?のどかでいいなー。 さて、現場では河川敷地内の歩道が完成しました。その名もダスト舗装!! 施工の状況を紹介します。 まずはICTバックホウでうっすらと掘削します。
相変わらず丁張と手元作業者不要で安全かつ楽チンです。 重機で出来ない細かい仕上げを人力で行って

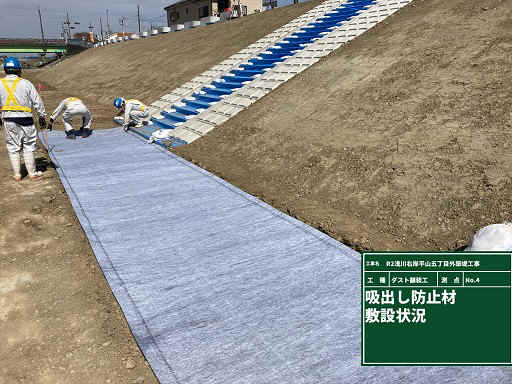

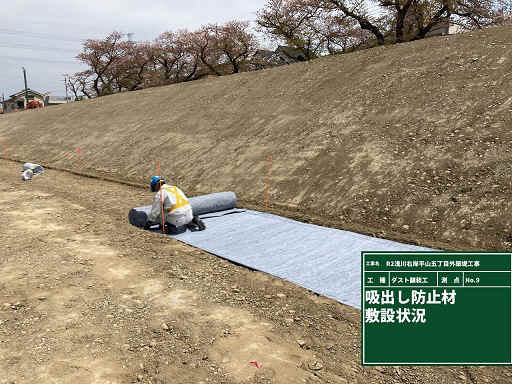

吸出し防止材を敷設します。かごマットに使ったものと同じです。

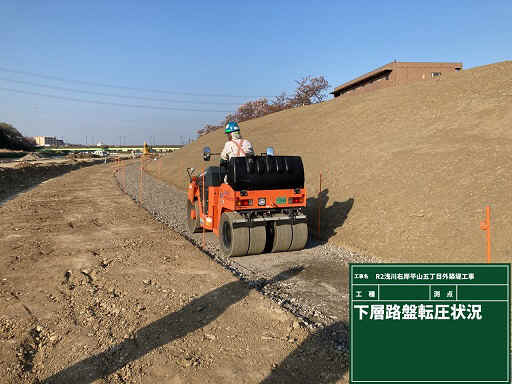

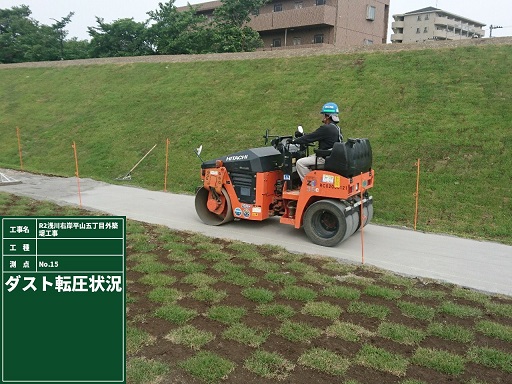

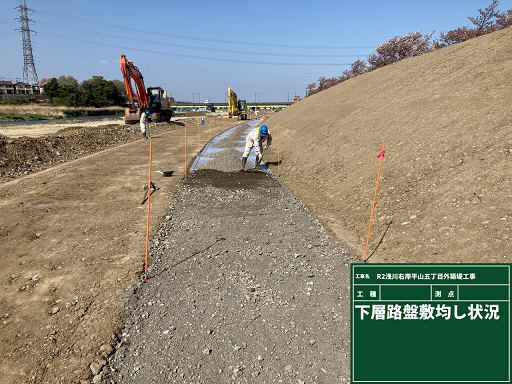

この上に砕石を施工。既定の厚さで敷均してローラーで転圧です。

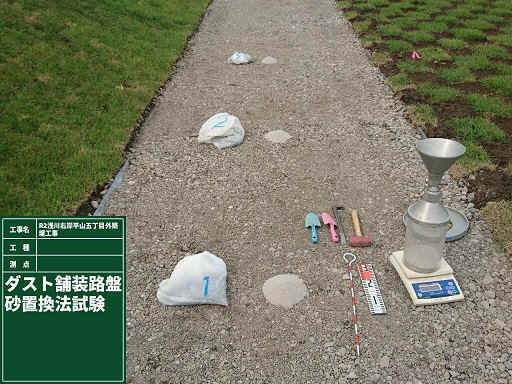

ここがキモとなるので、ちゃんとできてるか締固め度の試験をします。
発注者にも現地を確認してもらいました。

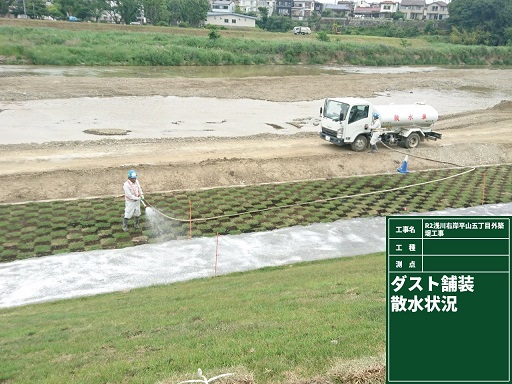

合格したので、石灰岩ダストを敷均して転圧します。

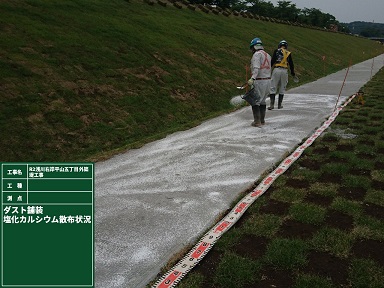

石灰岩ダストは粒子が細かすぎて安定しないため、塩化カルシウムで固めます。 表面に規定量を散布して
水を撒いてなじませたら
完成です!!!

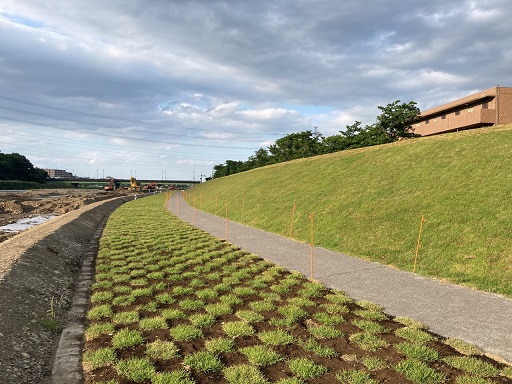

周りの芝生も順調に活着しています。 交通開放まであと1ヶ月くらいです。 もう少々お待ち下さい。 (S)
〜通過試験と線通し〜 2022/5/13 前回の投稿にあるFEP管の中に光ケーブルが問題なく通るのか試験しました! と、その前にキジを発見!
珍しい鳥や動物をみかけるとなんだかうれしいですよね(≧▽≦) 脱線失礼いたしました。試験、通線は、無事問題なく完了!! けど自分は初めて見るのでほんとに通るのかひやひやでした(^-^;
試験内容としては写真にある黒く長い試験体を四条あるFEP管の穴にすべて通し 引っかからずに通過出来たらOKです! 400m近くある延長全て問題なく通ったので一安心。 最近は雨が多いので皆様風邪をひかないように気を付けてください! (R)
〜光ケーブル用FEP管布設〜 2022/4/30 工期延伸したことによる厳しいご意見を受けています。
申し訳ありません。一日でも早く完了できるよう頑張ります。 もう少々お待ちください。

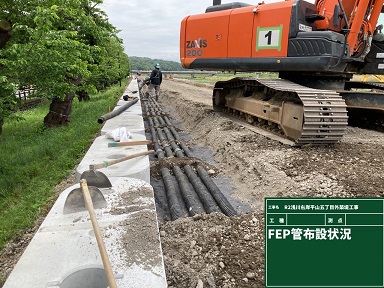

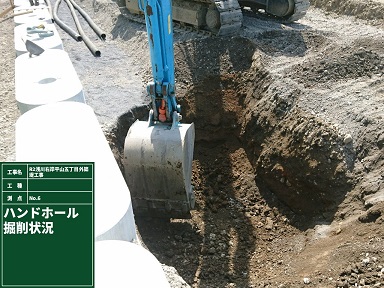

さて、堤防の天端道路には光ケーブルが埋設されていましたが、 今回の工事で一時的に撤去しています。 これの復旧も始まっていますので、一部をご紹介します。 まずは中継地点となるハンドホール(マンホール)の設置です。 設置予定箇所を重機で掘削します。

所定の高さと幅で掘削したら、砕石を敷いて足場を整えます。

そこに一旦撤去したハンドホールを設置。

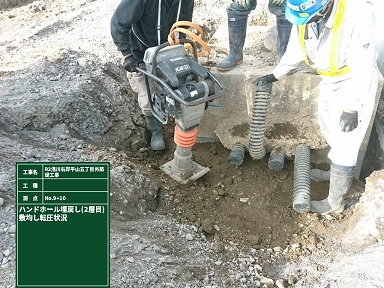

みんなでゆっくり慎重に据付けます。一番緊張するところです。 予定通りの位置に設置出来たら、周りの隙間を埋め戻します。 後で沈んでしまわないよう入念に締固めながら埋戻し。

ハンドホールを設置したら、光ケーブルを入れるさや管を設置します。 あらかじめ掘削しておいた場所に、管の土台となる砂を敷きます。
そこにFEP管を既定の高さと間隔で設置します。
ずれないように一定の間隔で砂利で固定して
埋め戻します。 後日、この管の中に光ケーブルを設置します。 ここは最後にアスファルトで舗装します。 道路の下にはこんなものも埋め込んでいるのです。 では、また。 (S)
〜へリマシステム〜 2022/4/29 先週、へリマシステムを活用した安全訓練を実施しました!
へリマシステムってなに?と思いますよね(・_・;) 重機と作業員の接触事故を防止する機器です!
重機に接近すると作業員さん側はヘルメットに装着したライトが光ります オペレーターさんは右の写真にあるランプが光ると同時に音で知らせてくれます! これをつけていれば死角にいてもすぐに気が付きますね。(・∀・) 事故なく工事を終わらせられるよう、毎日安全第一を心掛けていきます。 (R)
〜植生工〜 2022/4/21 先日から張芝が始まりました! 日に日に現場が緑色に染まっていくのに気が付いた人もいるのではないでしょうか。
現在は右の写真のようになっています!すごくきれいに張られていますね。 芝には種類と張り方がいくつかあるので職人さんに聞いてみたり調べてみると意外と面白いです! 目に優しい芝ですが、見た目だけじゃないんです。浸食や風化を防ぐ保護の役割もはたしているんです! 平山橋から上流を覗くと見えるので是非見てみてください! (T)
〜CCTV移設工〜 2022/4/20 皆さんは平山工事現場内の桜並木の上流にある大きな緑色の柱を知っていますか?
こちらの柱を4月上旬に移設いたしました!左が移設前、右が移設後の写真です! 移設先がわりと近いので、気付かなかった人も多いのではないでしょうか(・_・;) この柱は京浜河川事務所の CCTV (Closed Circuit Television) カメラシステム というもので河川等の状況を24時間リアルタイムで把握できるカメラなんです!!!
↑↑↑工事前のものですがこんな感じでみれます! 現在は工事中の為見ることが出来ませんが、普段は高い位置に設置されたカメラからの 映像が京浜河川事務所のホームページなどネットから見ることができます! ここ以外にも河原をよくみてみると同じような緑色の柱が立っているので 是非探して検索してみてください!! (R)
〜摺付護岸の施工〜 2022/4/15 平山五丁目の現場の上流で、摺付護岸工をおこなっています! 本工事で設置した小口止めと既設の護岸にすりつけるようブロックを設置していきます。

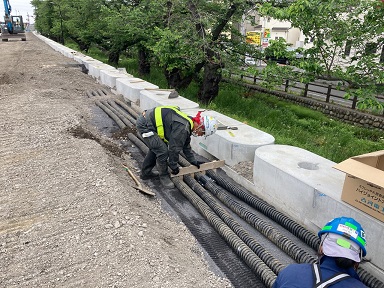

まずは遮水シートを敷設します。名前の通り水を遮るシートです! 結構重いんです。。 今回上流で設置するブロックは400個近く!! なななんとΣ(゚Д゚)シートの設置からブロック設置まで一日で終わらせていました。 早すぎる!!この後に鉄筋を通し溶接し固定しました。
周りなどにコンクリートを打設し更に頑丈にします! 現在型枠は組み終わったのでこれからコンクリートを打設します! 滝合橋からもよく見えると思うので是非見てみてください!
(R)
〜工期延伸と現在の状況〜 2022/4/6 本工事の工期が色々な事情により6月末に延伸いたしました。
お絵かきコーナーには勝手にのばすなとお怒りの声が、 その通りですよね、諸事情により皆様に工期延伸のお知らせを ギリギリまですることが出来ず申し訳ありません。 私も地元住民なので気持ちはとてもわかります( ノД`) 今後も一日でも早く工事を終わらせるため努力いたしますので、 温かい目で見守っていただけると助かります。
4月に入り桜を見に来たり付近を通った方々は、 現場内のずらっと並んだ大きなブロックが何かな〜と気になりませんでしたか?
このブロックはガードレールの基礎です!! ガードレール本体を設置するのが楽しみ(≧▽≦) 道路の高さもガードレール基礎の天端とほとんど同じになるので、 道路がどれくらい高くなるんだろうと思っている方は目安にしてみてください!
近隣住民の方々や道路や公園を利用していた方々にはご迷惑をお掛けしますが、 今後ともご理解とご協力をよろしくお願いいたします。
(R)
|
